Annexe A
Liste de contrôle pour la gestion du projet d’architecture

Tâches de la firme pour chaque projet

Les tâches qui suivent doivent faire l’objet d’une attention périodique tout au long de la réalisation d’un projet.

Avant la signature du contrat

Avant de soumettre une proposition ou de conclure une entente avec un client potentiel, exécuter les tâches suivantes :

Tâches pour chacune des phases du projet

Cliquez pour le PDF complet

Phase de l’esquisse

Partie A — Tâches à effectuer avant de commencer la phase de l’esquisse

Cliquez pour le PDF complet

Partie B — Tâches à exécuter après l’achèvement de la partie A

Cliquez pour le PDF complet

Phase du projet préliminaire

Partie A — Tâches à exécuter avant de commencer la phase du projet préliminaire

Cliquez pour le PDF complet

Partie B — Tâches à exécuter pendant la phase du projet préliminaire

Cliquez pour le PDF complet

Phase du projet définitif

Partie A — Tâches à exécuter avant de commencer la phase du projet définitif

Cliquez pour le PDF complet

Partie B — Tâches à exécuter pendant la phase du projet définitif

Cliquez pour le PDF complet

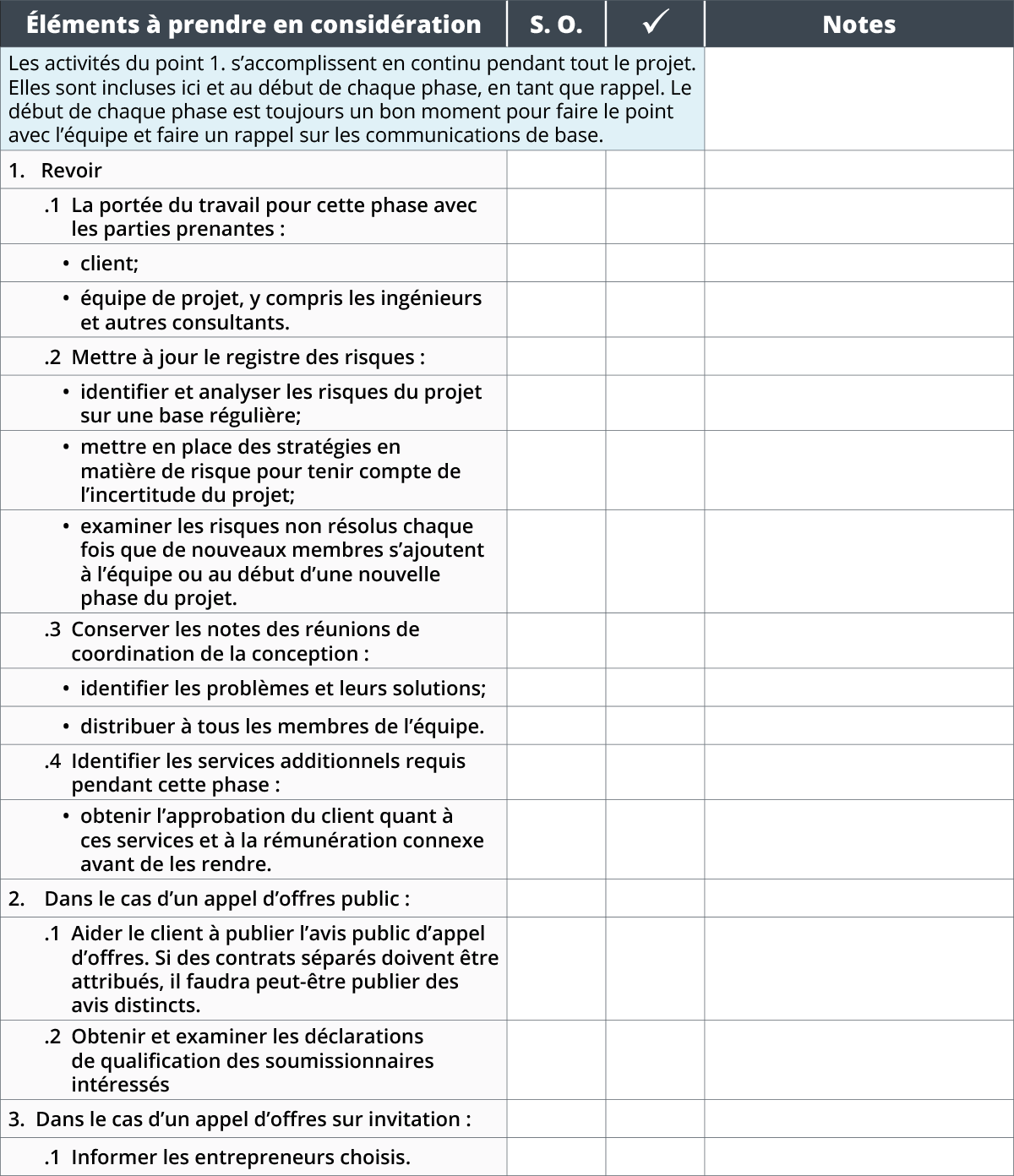

Phase de l’appel d’offres et de la négociation

Cliquez pour le PDF complet

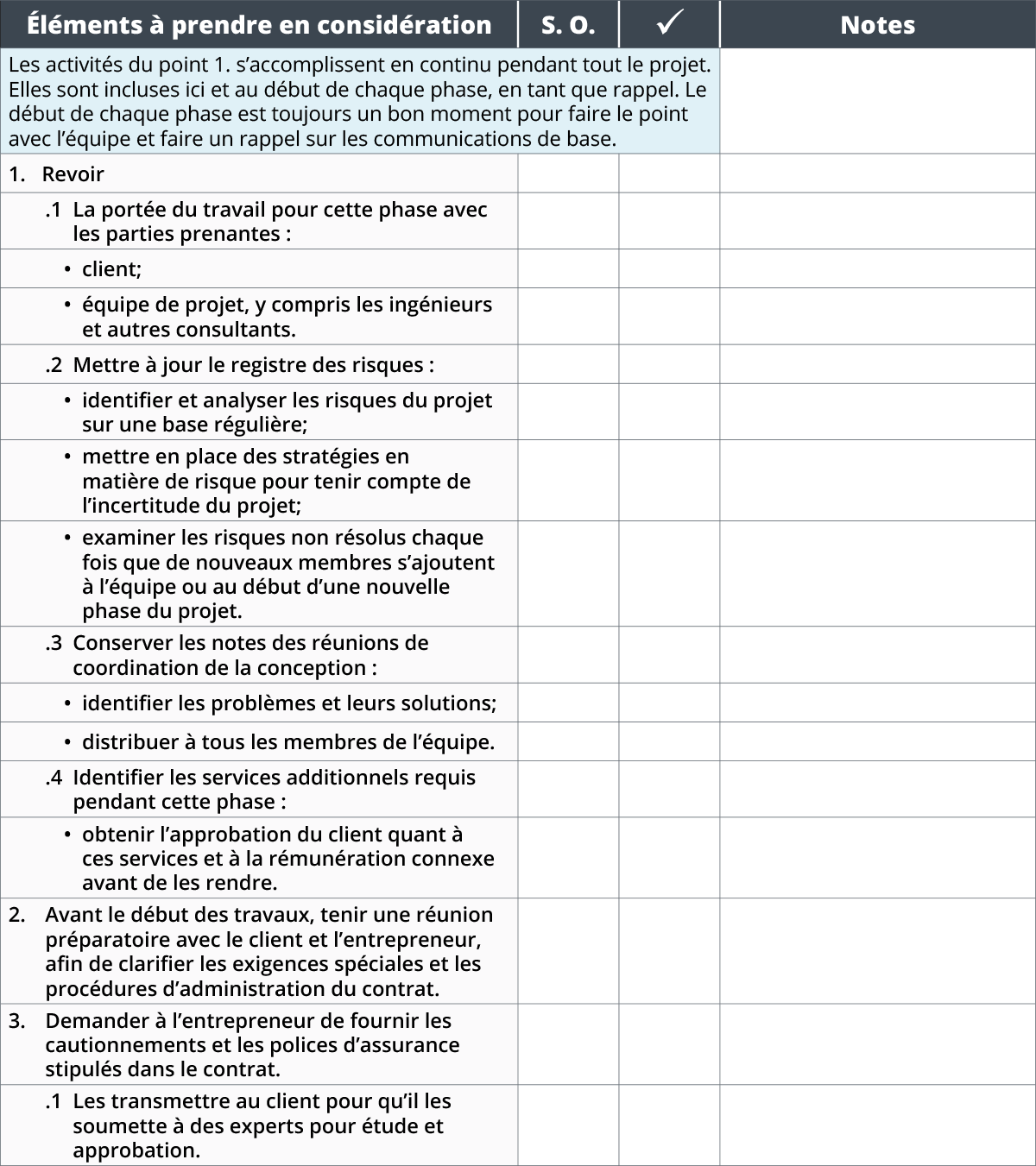

Phase de l’administration du contrat

Partie A — Tâches à exécuter avant le début des travaux et après la conclusion du ou des contrats

Cliquez pour le PDF complet

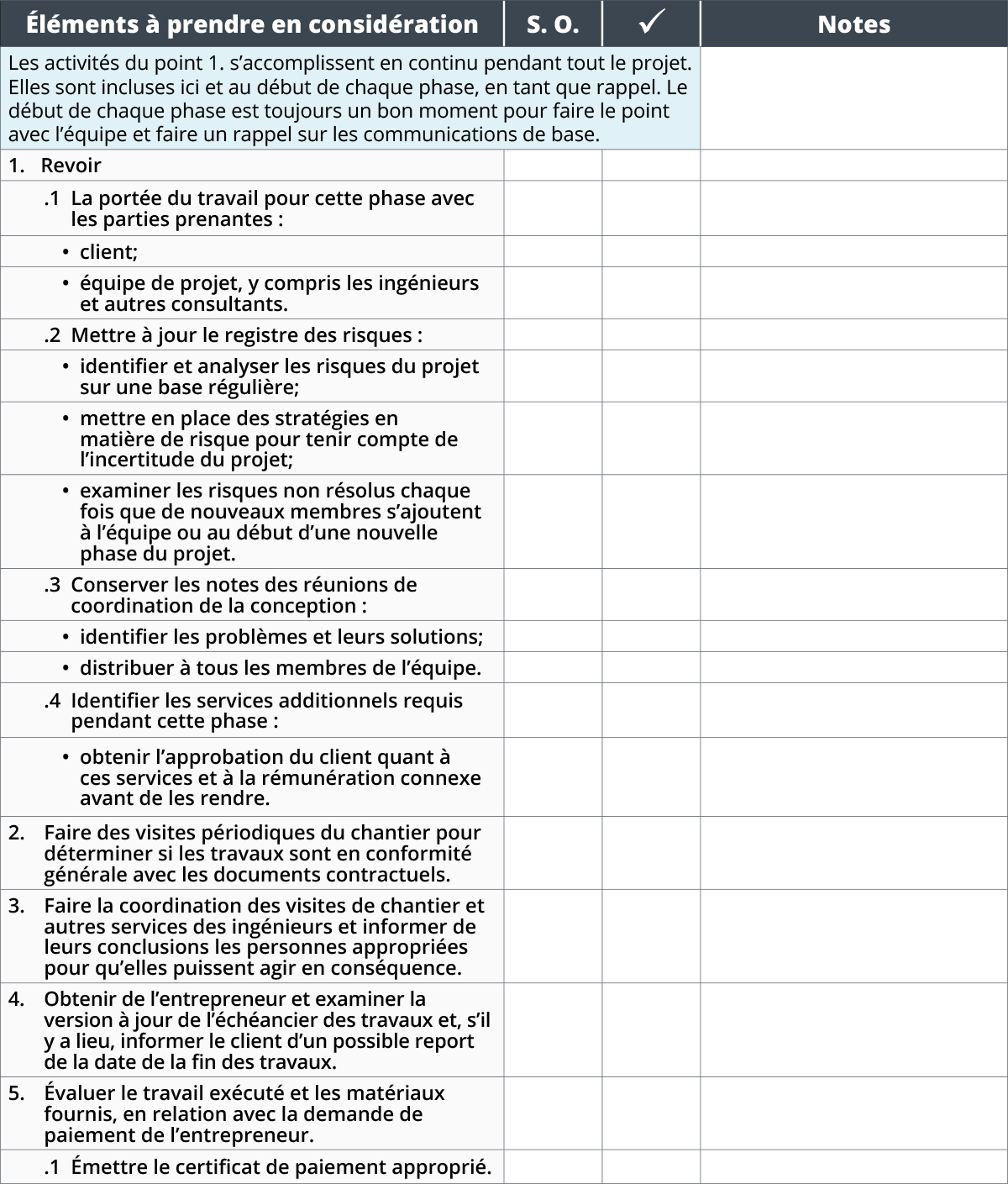

Partie B — Tâches à exécuter pendant la phase de l’administration du contrat

Cliquez pour le PDF complet

Partie C — Tâches continues pendant la phase d’administration du contrat

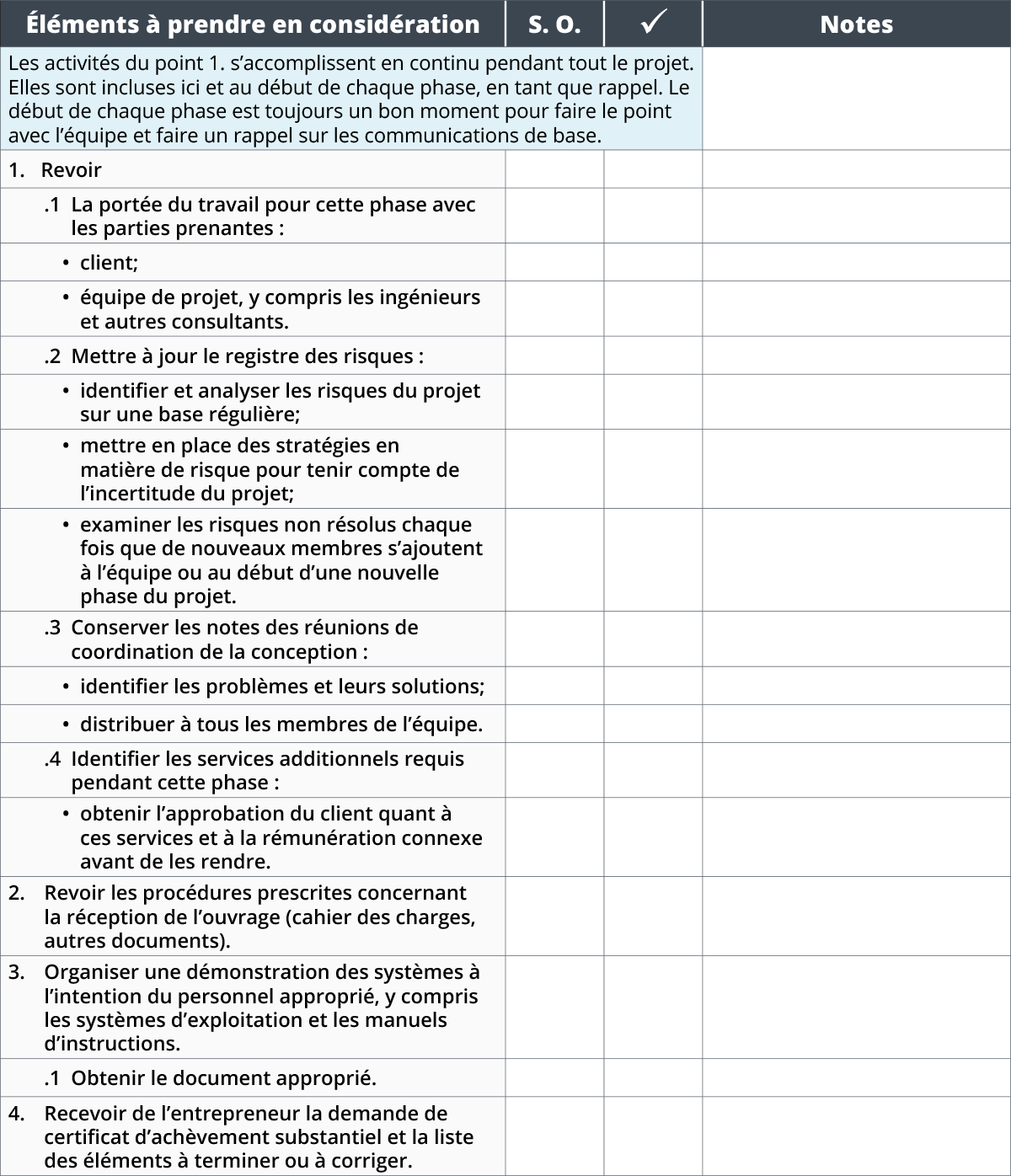

Partie D — Tâches relatives à la réception de l’ouvrage

Cliquez pour le PDF complet

Services à la phase de l’après-construction
